工程名稱:水池防水堵漏施工案例
工程地址:昆明市 官渡區 機場路 六號線背后 九連山附近
工程量:兩個水池
一、項目簡介

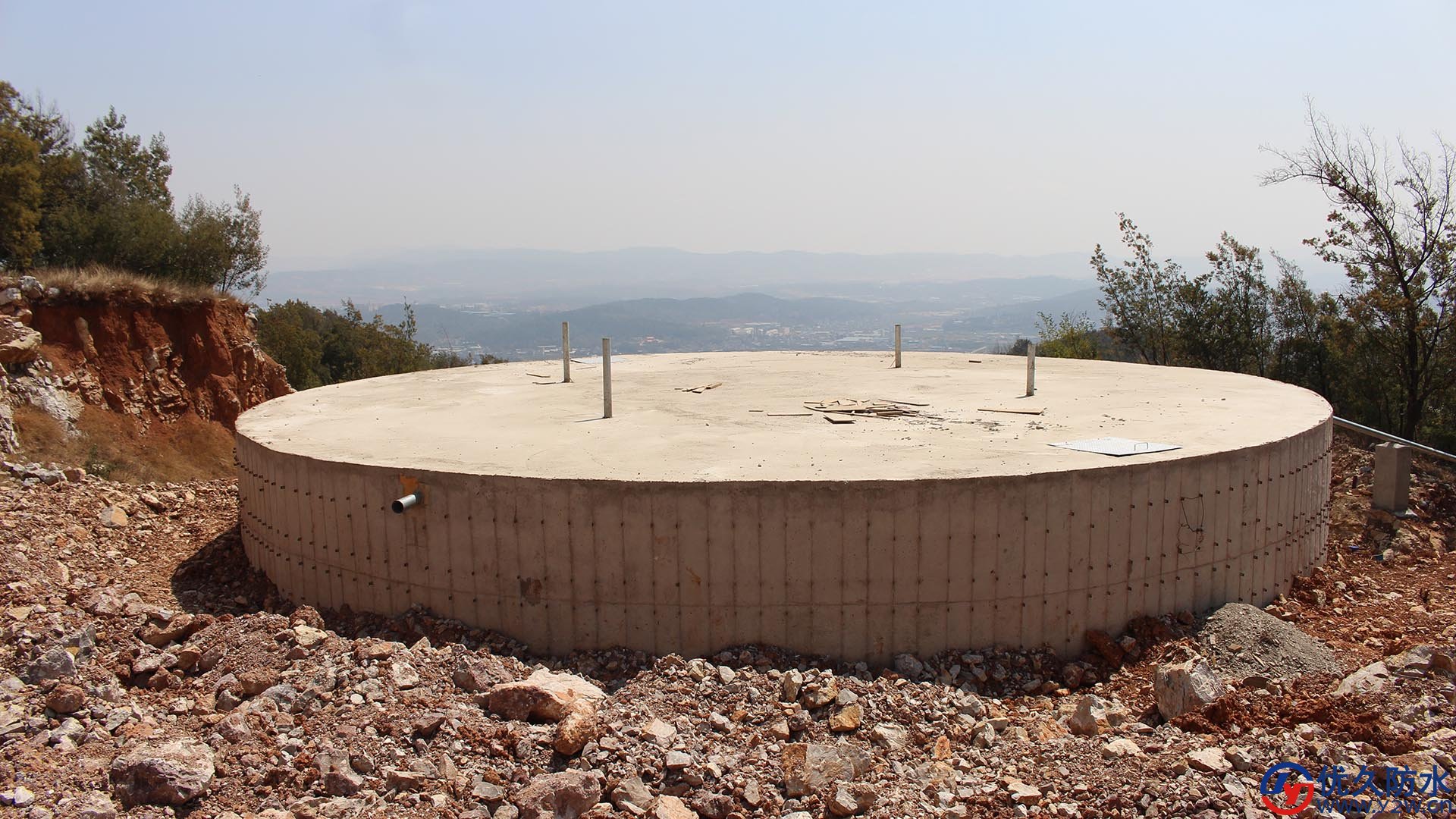

該水池是森林防火,以及村子水果灌溉需求修建的,修建時間不到一年,水池數量共兩個,一個500立方,另一個800立方,具體請看下圖所示。
上圖是一個800立方的水池,800立方的漏水點有兩個,500立方的漏水點有4個,其中一個是出水口部位,另外三個被土完全蓋住,漏水時,只看見附近明顯有水在流出來。
二、漏水原因
1、該水池墻體混凝土厚為40厘米,而40厘米厚的混凝土理論上講,短期不可能存在漏水,即使漏水也應該在5~8年以后,且只是滲漏,而不是漏水
2、兩個水池漏水原因是混凝土澆筑期間,振動棒振搗不到位,導致混凝土密度不夠,中間空隙太多,最終導致漏水,具體請看下圖所示。

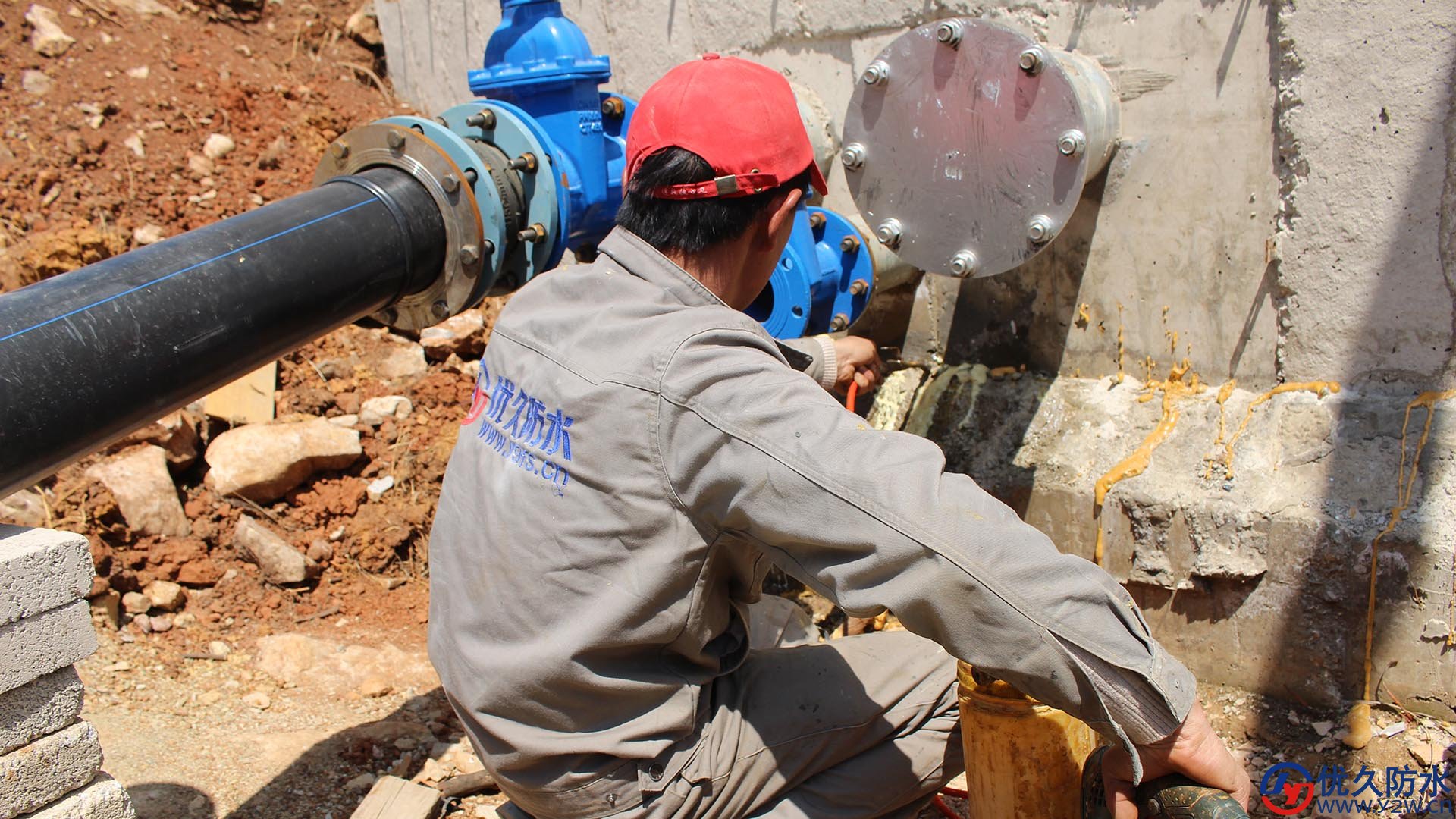

下圖一:水池出水口漏水
下圖二:水池離出水口約15米處,有兩個較小的漏水點
三、施工方案
當初修建水池的老板說在里面底板與墻壁之間的施工縫部位全部做一道防水補漏處理,經過優久防水工程有限公司的商談,該水池堵漏施工方案最終由優久防水決定,在水池外面漏水部位打鉆注漿堵漏,具體請看下圖所示!

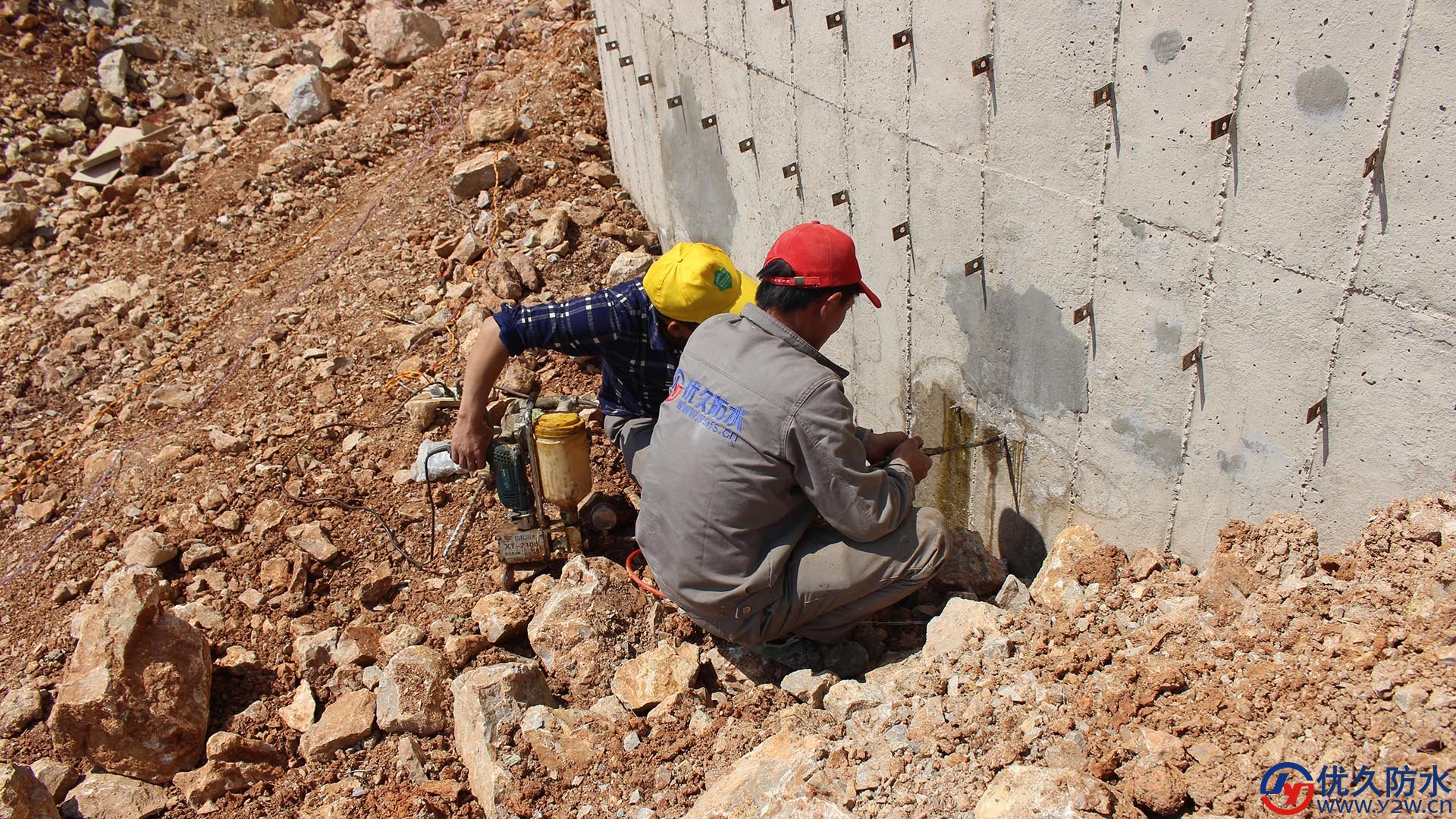

下圖一:優久防水施工隊伍正在打鉆

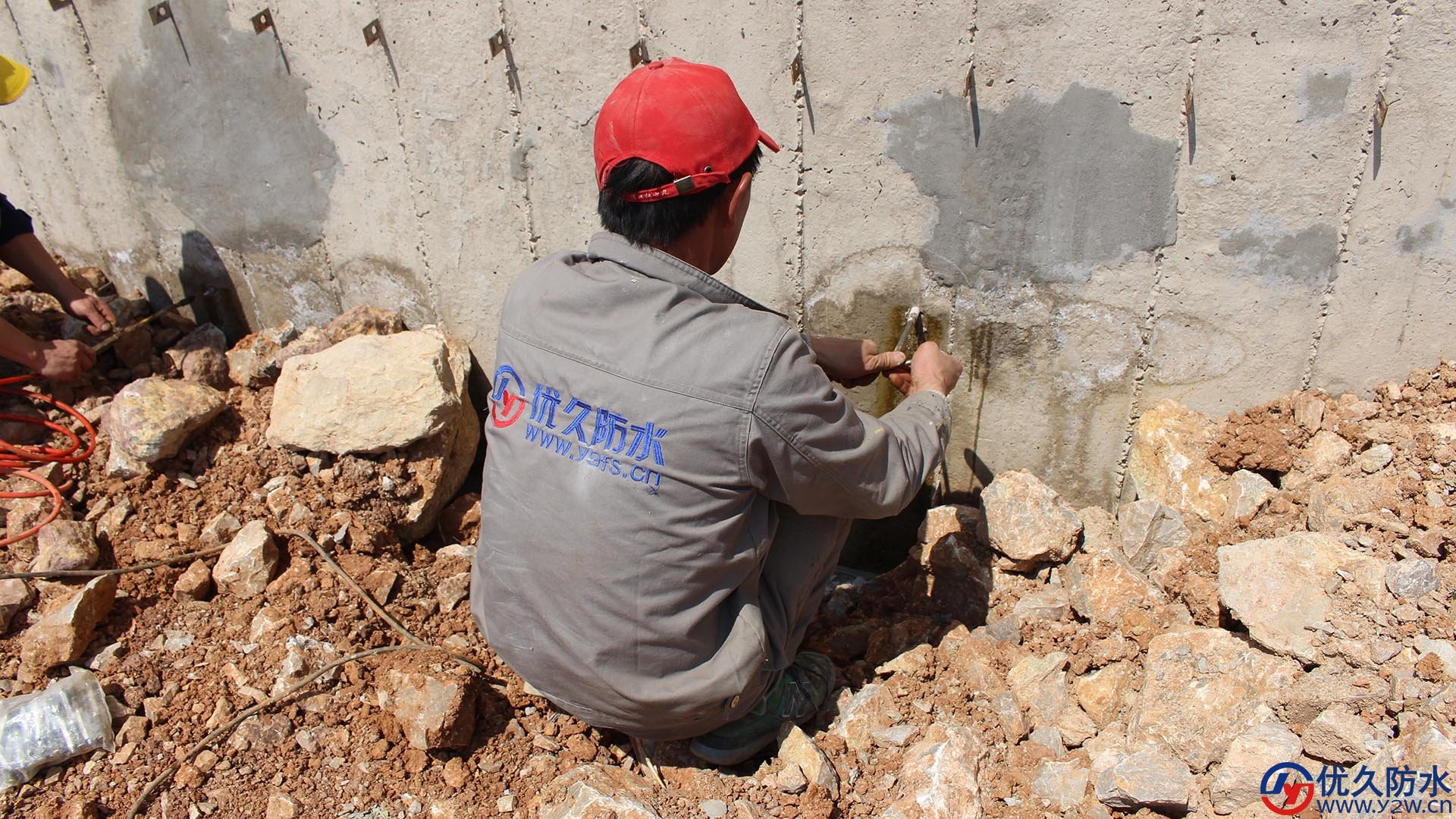

上圖水池漏水部位打鉆深度約7~9厘米,嚴重的10~15厘米,打鉆位置主要是漏水部位的中心點,或漏水部位最嚴重位置打眼。

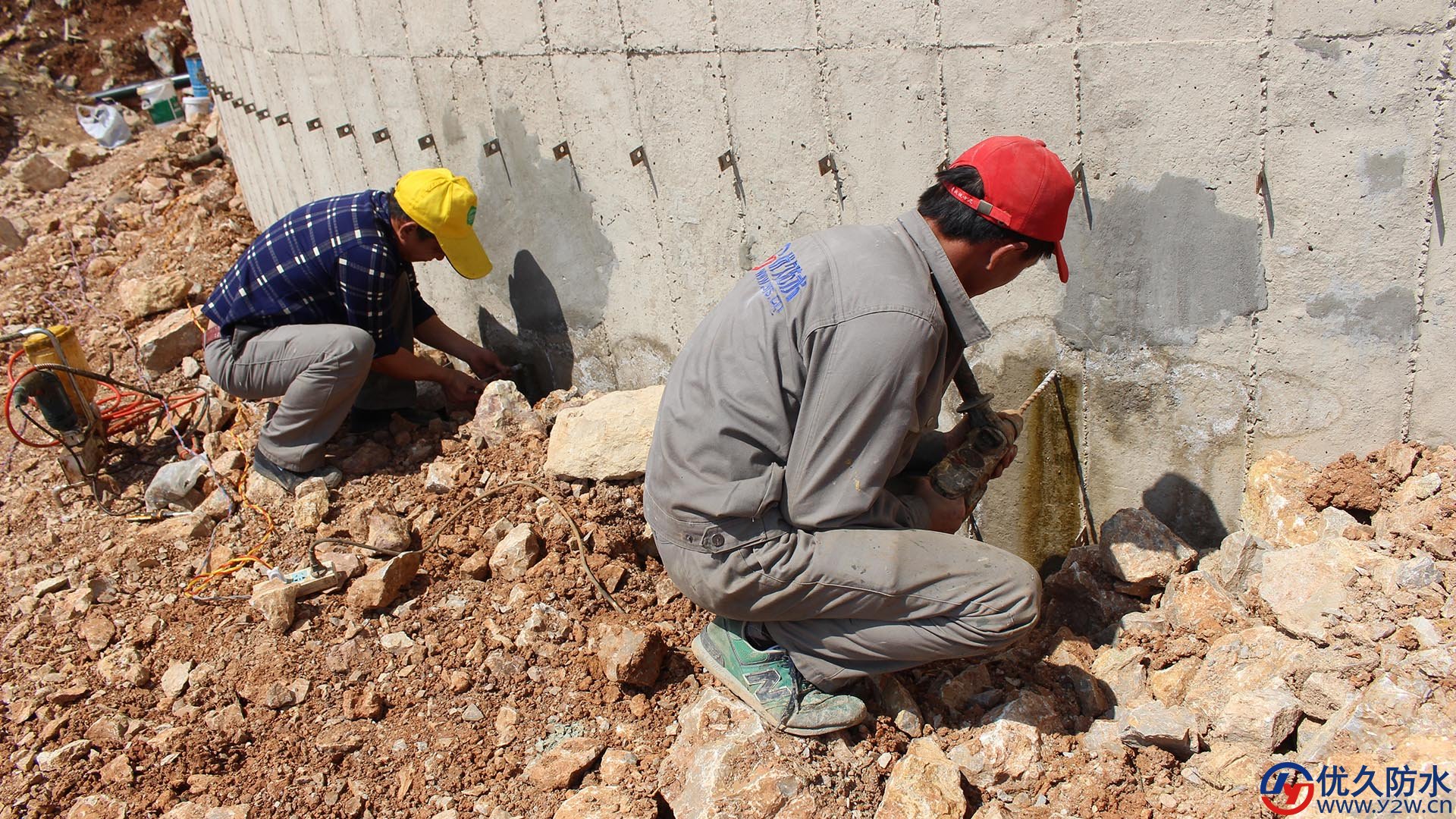

下圖二:固定止水針頭
止水針頭總長度為10厘米,外露約3厘米,止水針頭固定緊,不得松動,否則高壓注漿時,注漿液會直接流出來。

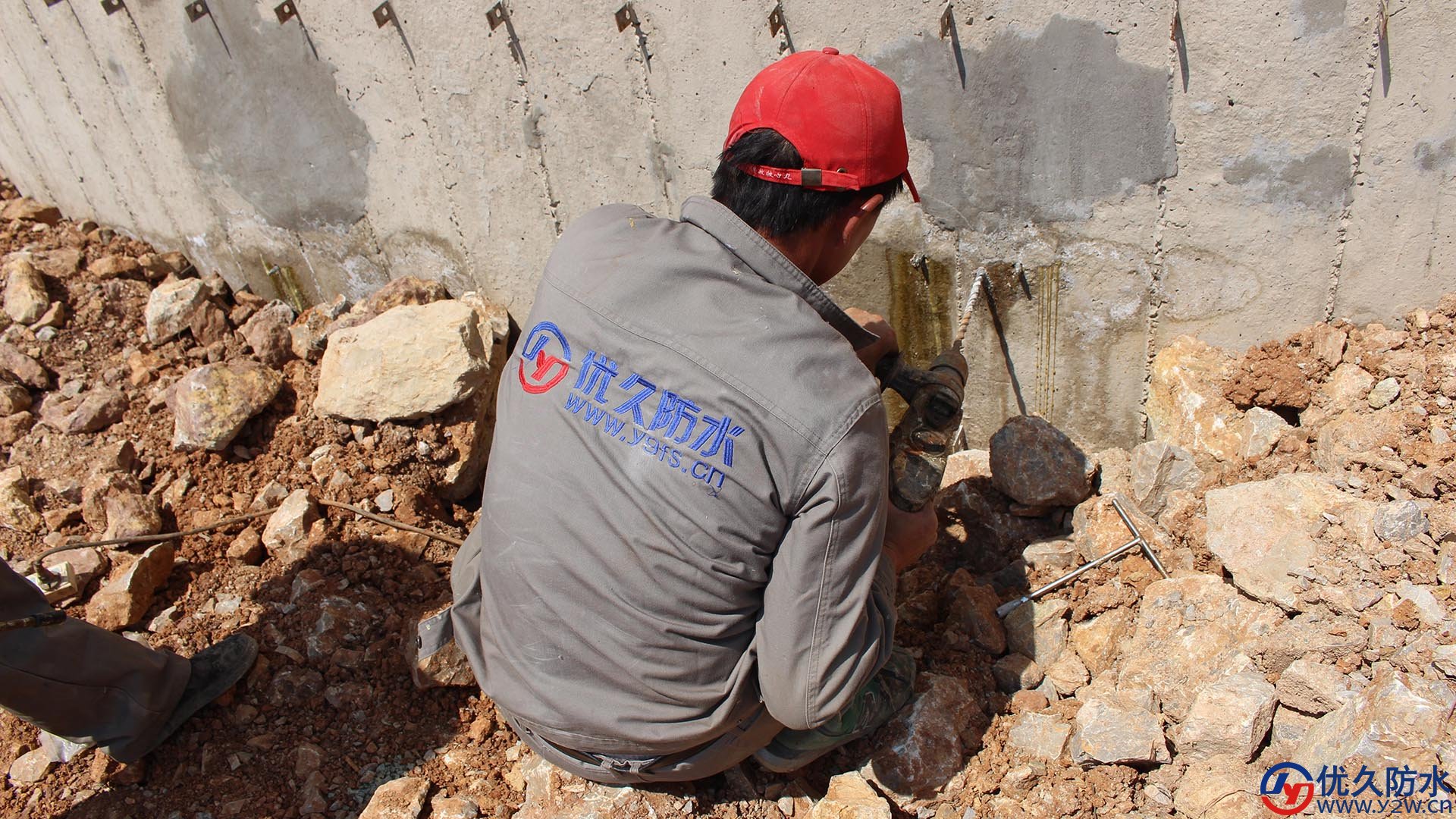

下圖三:防水工程隊正在進行高壓灌注漿
上圖將漏水部位通過高壓灌漿,防水材料選擇的聚氨酯注漿液,且注漿液通過發泡膨脹,將漏水部位完全堵死,使用壽命最少3~5年,而使用壽命的長短,需根據當前混凝土密度而定,具體防水堵漏施工細節請看以下水池堵漏施工現場。
四、水池堵漏施工價格
該水池堵漏項目之前的一家防水堵漏公司報價為7500元,而優久防水工程的報價為6000元,最終防水施工價格以6000元成交。
漏水點共計6個,下面500立方的水池漏水部位被土蓋住,防水補漏施工期間,需用挖掘機將土挖開,挖土產生的費用由甲方承擔,乙方(優久防水工程有限公司)只是將漏水部位堵住不漏水為止。
雖然兩個水池防水施工價格不是很高,但甲方提供挖掘機挖土,乙方提供防水材料、施工技術、發電機,該項目施工時間為整整兩天。
